Drogi ekspresowe S12 i S17. Kiedy gotowe? Na jakim etapie realizacji się znajdują?

11 grudnia 2023, 15:47
[aktualizacja 11 grudnia 2023, 19:40]
Ten tekst przeczytasz w 6 minut

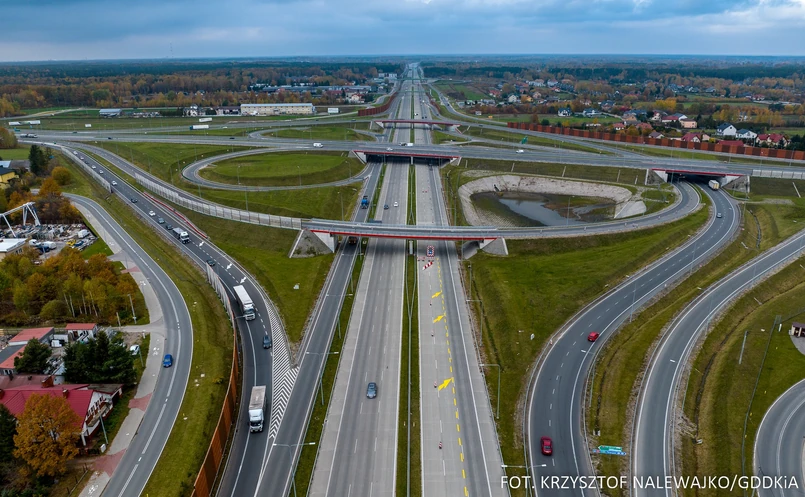

Trasa S17 węzeł Lubelska skrzyżowanie z A2 i S2
Trasa S17 węzeł Lubelska skrzyżowanie z A2 i S2/GDDKiA
Obie trasy odgrywają istotną rolę w krajowym i międzynarodowym ruchu drogowym z centrum Polski do granicy z Ukrainą. Poza tym S12 w przyszłości będzie najkrótszym połączeniem między autostradami A1 i A2 w okolicach Łodzi a Lublinem, Chełmem oraz dalej przez Kowel do Kijowa. Z kolei S17 obecnie łączy Warszawę z Lublinem, a po ukończeniu przedłużenia w stronę Zamościa łatwiejszy stanie też dojazd do Lwowa.

Drogi S12 i S17: kluczowa rola w infrastrukturze

Drogi ekspresowe S12 i S17 odgrywają kluczową rolę w infrastrukturze drogowej Polski. Obecnie użytkownicy mogą korzystać z blisko 94 km drogi S12 od obwodnicy Puław do węzła Piaski Wschód, oraz z niemal 121 km S17 od węzła Warszawa Wschód do Kurów Zachód, włącznie z obwodnicą Tomaszowa Lubelskiego. Oba te szlaki łączą się pomiędzy węzłami Kurów Zachód i Piaski Wschód. Planowana rozbudowa dróg S12 i S17 jest zapisana w Rządowym Programie Budowy Dróg do 2030 r.

Historia dzisiejszych dróg S12 i S17 sięga lat 70. ubiegłego wieku, kiedy to rozpoczęto prace przy drugiej jezdni na odcinku Lublin-Piaski. Kolejne etapy rozbudowy obejmowały m.in. otwarcie w 2004 r. dwujezdniowej obwodnicy miasta Piaski oraz I etapu obwodnicy Puław w 2008 r. Kolejne etapy rozbudowy dróg S12 i S17 w latach 2013–14 objęły odcinki od węzła Kurów Zachód do miasta Piaski. W 2018 r. udostępniono do użytku II etap obwodnicy Puław, a oznakowanie drogi ekspresowej objęło także wybudowany wcześniej I etap. Ostatnim znaczącym etapem było połączenie Warszawy z Lublinem drogą ekspresową po wybudowaniu odcinków S17 od węzła Lubelska do Kurów Zachód w 2020 r.

Droga S12: które odcinki są obecnie w budowie?

Prace nad rozbudową trasy S12 obejmują kolejne odcinki w województwie lubelskim, czyli fragment Piaski-Dorohusk, co stanowi niemal 70 km z 75-kilometrowego odcinka do granicy z Ukrainą. Prace budowlane toczą się również na ok. 13-kilometrowej obwodnicy Chełma, podczas gdy dla pozostałych odcinków prace nad dokumentacją projektową są prowadzone przez wyłonionych wykonawców.

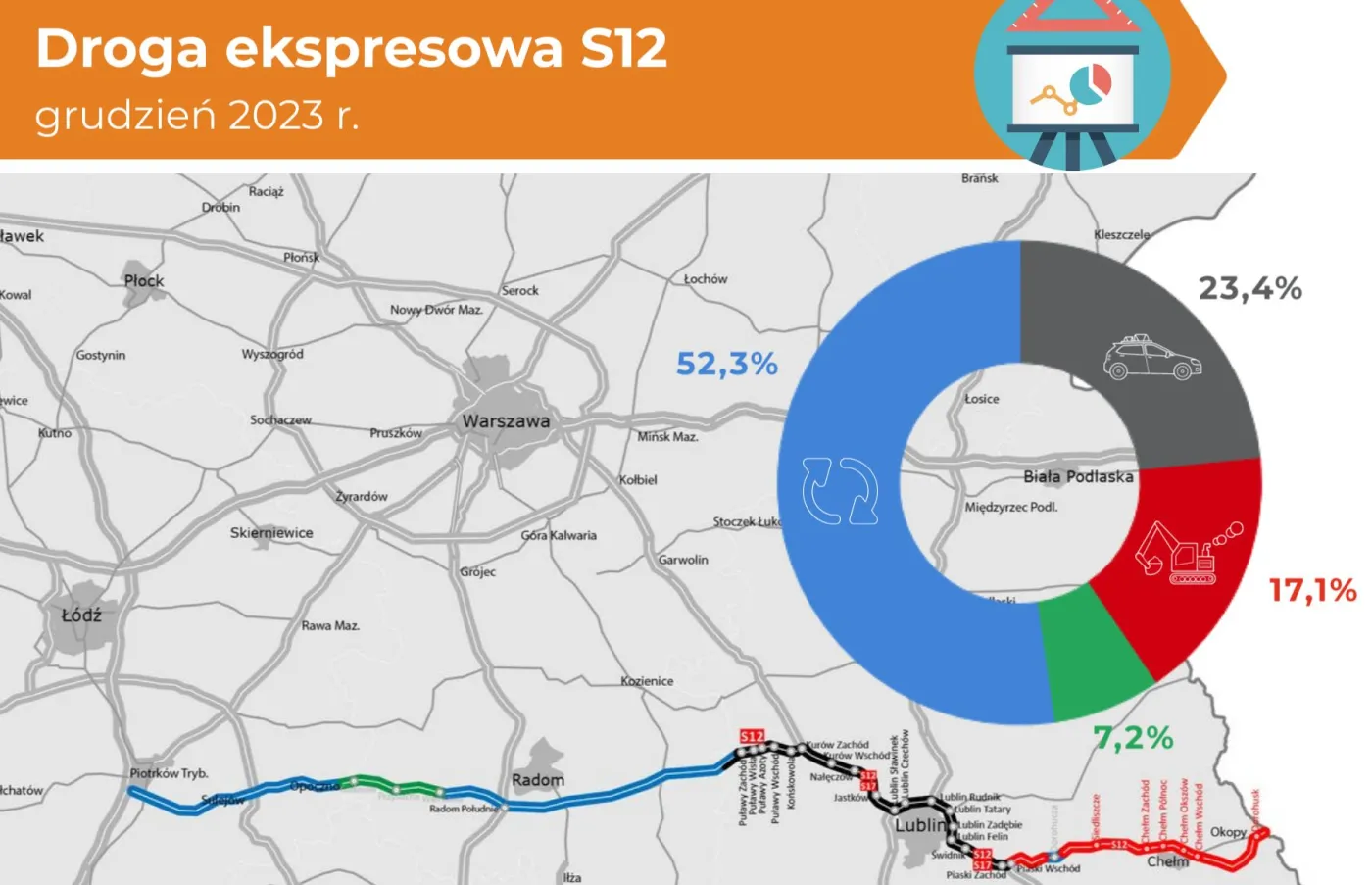

Rozbudowa trasy S12
Rozbudowa trasy S12

Fragment S12 od MOP Teosin do Dorohuska (granica państwa) jest częścią projektu finansowanego z funduszy UE w ramach CEF 2021-27. Projekt ten zaangażuje partnerów z Ukrainy, takich jak Służba Celna i Ukravtodor. Całkowite koszty wynoszą 93,2 mln euro, z czego 38,2 mln euro pochodzi z funduszy UE.

Rozbudowa S12 obejmie również modernizację przejścia w Dorohusku

W ramach prac nad S12 przewidziano również rozbudowę dróg dojazdowych obsługujących przejście drogowe w Dorohusku i planowany Terminal Samochodowy w Okopach. Porozumienie w tej sprawie podpisał Wojewoda Lubelski Lech Sprawka i p.o. Generalnego Dyrektora Dróg Krajowych i Autostrad Tomasz Żuchowski, a inwestycja będzie finansowana przez Wojewodę Lubelskiego.

Trasa S12: realizacja w województwach łódzkim i mazowieckim

Przygotowania do kolejnych etapów rozbudowy trasy S12 wymagają zakończenia procedur środowiskowych. W maju 2024 r. spodziewany jest raport z inwentaryzacji przyrodniczej dla odcinka od Piotrkowa Trybunalskiego (A1) do granicy województw łódzkiego i mazowieckiego (61,2 km). Decyzja dotycząca środowiskowych uwarunkowań (DŚU) planowana jest na początek 2025 r.

Ruszyła budowa obwodnicy Chełma w ciągu S12
Ruszyła budowa obwodnicy Chełma w ciągu S12

Natomiast dla odcinka na wschód od Radomia trwają postępowania administracyjne prowadzone przez Regionalną Dyrekcję Ochrony Środowiska w Warszawie. Preferowanym wariantem w tym obszarze jest wariant B z podwariantem AB, którego długość wynosi około 67 km – wariant ten przecina obszary gmin: Orońsko, Kowala, Skaryszew, Gózd, Tczów, Zwoleń, Przyłęk, Policzna i Puławy. Projektowana trasa będzie składać się z dwóch jezdni po dwa pasy ruchu i będzie dostępna poprzez siedem węzłów: Radom Południe, Radom Kowala, Radom Skaryszew, Tczów, Zwoleń, Czarnolas i Puławy Zachód (dawniej Bronowice).

Dodatkowo, zgodnie z Rządowym Programem Budowy Dróg, przewidziano realizację łącznika drogi ekspresowej S8 od węzła Łódź Południe (A1/S8) do węzła Kozenin (S12/S74). Umowa została podpisana w październiku, a biuro projektowe pracuje nad dokumentacją Studium techniczno-ekonomiczno-środowiskowego z elementami koncepcji programowej (STEŚ-R). Ten odcinek trasy ma połączyć Tomaszów Mazowiecki i okoliczne miejscowości z Łodzią, skracając jednocześnie czas podróży od autostrad A1 i A2 w okolicy Łodzi w kierunku województwa lubelskiego i granicy z Ukrainą.

Trasa ekspresowa S17: na jakim etapie jest realizacja?

Jeśli chodzi o S17, to brakuje jeszcze około 140 km do zakończenia całej trasy, z czego istotny odcinek to około 14 km Wschodniej Obwodnicy Warszawy, której zakończenie domknie pierścień wokół stolicy. Pozostałe ponad 125 km to trasa między Piaskami a Hrebennem, z wyjątkiem już oddanej do ruchu dwujezdniowej obwodnicy Tomaszowa Lubelskiego.

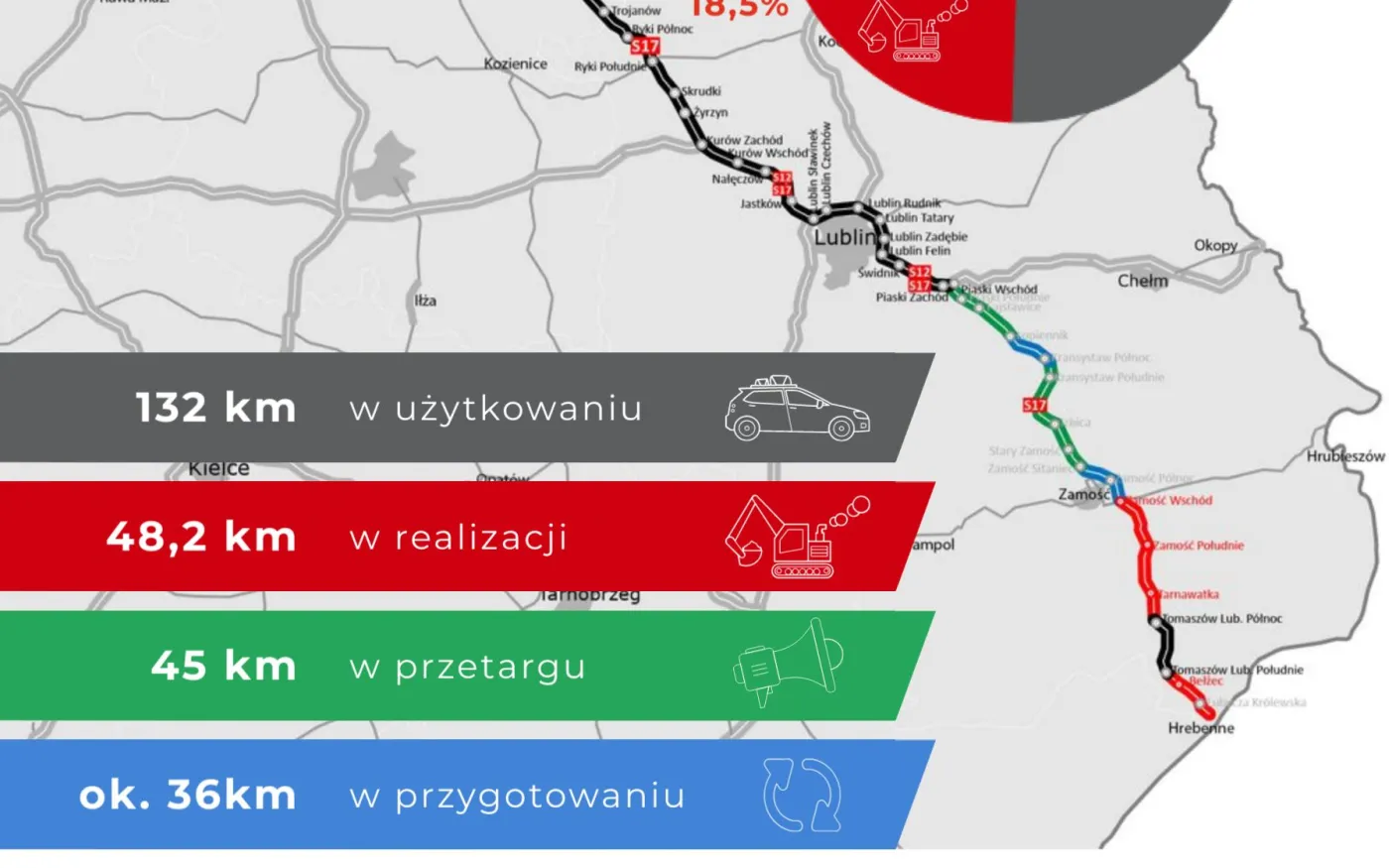

Rozbudowa trasy S17
Rozbudowa trasy S17

Trzy odcinki S17 od Zamościa w kierunku Hrebennego znajdują się obecnie na etapie realizacji w systemie "Projektuj i Buduj". W październiku złożono wniosek o wydanie decyzji ZRID dla kilku odcinków, a dla innych analizowane są oferty złożone w przetargach. Na etapie przygotowawczym są jeszcze dwa odcinki między Piaskami a Zamościem, gdzie procedura wydania decyzji środowiskowej jest w toku.

Niedawno oferty na opracowanie Studium Techniczno-Ekonomiczno-Środowiskowego oraz przygotowanie dokumentacji dla 2-kilometrowego odcinka S17 do planowanego terminala granicznego w Hrebennem zostały ogłoszone. Droga będzie prowadzić od istniejącego odcinka S17 Tomaszów Lubelski – Hrebenne do nowego terminala odprawy dla samochodów ciężarowych Hrebenne – Rawa Ruska. Projektowany obiekt będzie umiejscowiony około 1 km na północ od istniejącego przejścia granicznego i będzie realizowany przez Lubelski Zarząd Obsługi Przejść Granicznych.
